Этапы запуска производства

Запуск производства этапы: последовательность работ

Запуск производства этапы имеет смысл раскладывать на шесть шагов, и порядок здесь жёсткий: перепутать их местами на практике почти невозможно без потери времени и денег. Сначала формулируется задача по продукту и объёму (что льём, в какую тару, сколько бут/ч или л/ч в смену), затем под это подбирается оборудование, готовится помещение с инженерными сетями, выполняется поставка и монтаж, проводятся пусконаладка с обучением персонала, и только потом идёт выход на режим с плановым ТО. Длительность каждого шага зависит от продукта, формата тары и готовности площадки: розлив воды в ПЭТ бутылку и фасовка вязкого растительного масла в стекло требуют разной оснастки и разного времени на настройку. Готовая площадка с подведёнными сетями сокращает сроки заметно, а помещение «с нуля» растягивает их в разы.

Какие этапы идут параллельно, а какие только последовательно

Подбор оборудования и подготовка помещения обычно идут параллельно, если решение по продукту и таре уже принято: пока согласовывается компоновка линии, можно вести электрику, воду, пар и вентиляцию. Последовательно, без вариантов, идут монтаж, затем пусконаладка и обучение, затем выход на режим. Нарушение этой очерёдности приводит к тому, что линию приходится останавливать и переделывать обвязку.

Что определить до выбора оборудования

До выбора машины нужно собрать исходные данные по продукту и таре. Вязкость и наличие мякоти определяют тип дозатора: для воды подойдёт гравитационный или объёмный розлив, для густых продуктов и частиц в потоке нужен поршневой или шнековый принцип. Температура розлива влияет на материал уплотнений и на то, потребуется ли подогрев продукта в накопителе. Формат и материал тары задают узлы захвата, транспортировки и укупорки.

По производительности считайте не текущую потребность, а режим работы смены и запас на рост объёмов. Обычно закладывают 15–25 % резерва по скорости, иначе через год линия упирается в потолок. Перед подачей заявки на поставку оборудования для розлива уточните параметры площадки: свободные метры, высоту потолка, подведённую мощность и давление воздуха, качество воды. Проверьте заранее:

  • Вязкость продукта в сантипуазах при рабочей температуре и наличие твёрдых включений.
  • Тип тары: ПЭТ бутылка, ПЭТ банка, стекло, канистра, их высота и диаметр горла.
  • Требуемая скорость в бут/ч и планируемый рост выпуска на один-два года.
  • Число смен, режим мойки и допустимые простои на переналадку.
  • Площадь помещения, зоны чистоты, точки подключения электроэнергии и воздуха.

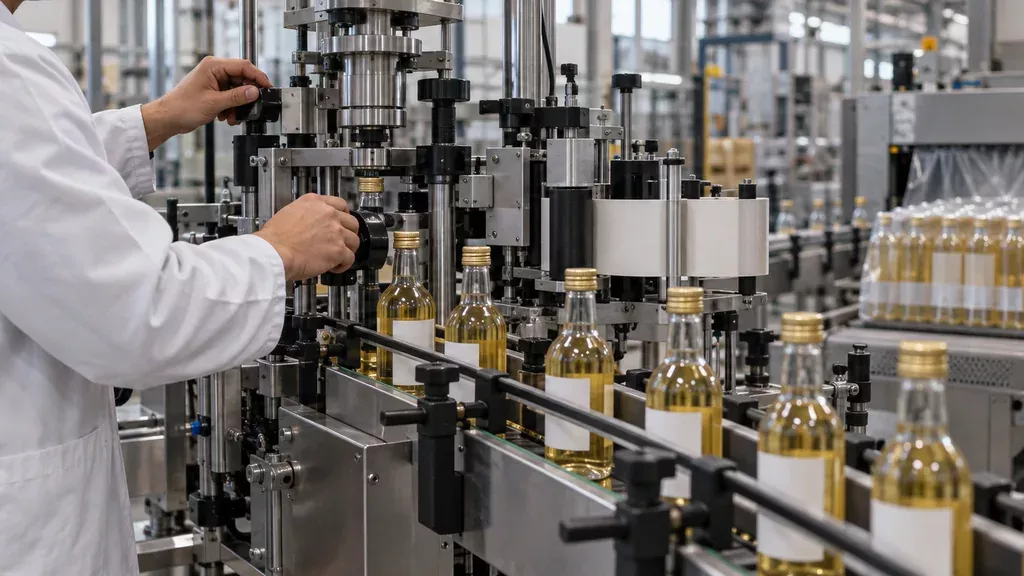

Наладка укупорочного узла линии розлива на производстве
Наладка укупорочного узла линии розлива на производстве

Как устроена линия розлива и где проходят границы этапов

Линия розлива компонуется из узлов, и каждый узел диктует требования предыдущему. Водоподготовка задаёт расход и стабильность давления воды на ополаскиватель и приготовление, пастеризатор определяет температурный режим и время выдержки продукта, ополаскиватель и розлив связаны по такту. Розлив выполняют линейным дозатором или ротационным автоматом, производительность считают в бут/ч. Укупорка и этикетировка работают синхронно с розливом, упаковка в термоусадочную плёнку замыкает поток, транспортёры связывают всё в единый ритм.

Этапы запуска привязывают к узлам, а не к календарю, потому что границы определяет готовность конкретного участка. Обычно узкое место возникает там, где производительность соседних узлов рассогласована: розлив выдаёт один темп, укупорка или этикетировка не успевают. При подборе основного оборудования для будущего производства смотрят общий раздел линии розлива и сверяют параметры узлов между собой, а не по отдельности.

Формат линии Требования к помещению и сетям Гибкость по таре Нагрузка на персонал Когда подходит
Ручной розлив Небольшая площадь, высота потолков от 2,7 м, вода и электрика по минимуму Высокая, переналадка быстрая 2–4 оператора в смену Малые объёмы, тестовые партии
Полуавтомат с ручной подачей тары Площадь умеренная, воздух 6–8 бар, стандартная электрика Средняя, переналадка за смену 2–5 операторов Растущий спрос, вода и напитки
Автомат линейного типа Зонирование, воздух 6–8 бар, стабильное питание Средняя, смена формата за несколько часов 1–3 оператора Средние объёмы, один формат тары
Ротационный автомат малой производительности Площадь больше, высота от 3 м, подготовленный воздух Ниже, переналадка дольше 1–2 оператора Стабильный поток, ПЭТ бутылка
Ротационный автомат высокой производительности Отдельные помещения, мощная вентиляция и электрика Низкая, переналадка редкая 1–2 оператора плюс наладчик Большие объёмы, один продукт
Линия под ПЭТ бутылку Зона выдува и розлива, воздух высокого давления Средняя по формату преформы 2–4 оператора Вода, напитки, масло
Линия под стекло или канистру Усиленные полы, остекление, воздух 6–8 бар Ниже, переналадка трудоёмкая 2–5 операторов Стеклотара, крупная канистра

Порядок действий на площадке: чек-лист запуска

Приёмку помещения начинают с геометрии: отклонение пола по уровню не должно превышать 5 мм на 2 м, иначе транспортеры и ротационный автомат придётся выставлять на подкладках, а это лишняя вибрация и сход тары. Проверяют уклоны к трапам (не менее 1%), высоту потолков под коммуникации, привязку трасс воды, пара, сжатого воздуха и электрики к реальным точкам подключения, а не к проекту. Отдельно фиксируют в акте: давление и расход в линии сжатого воздуха (обычно 6–8 бар), температуру и параметры пара, сечение кабеля и наличие защитного заземления по ПУЭ.

Дальше идёт монтаж и обвязка. Оборудование ставят на анкера, выставляют по уровню в двух плоскостях, стыкуют транспортёры по высоте и зазору, собирают трубопроводы с разъёмными соединениями для санобработки. Порядок запуска производства этапами на площадке выглядит так:

  • Промывка контура водой с моющим средством и ополаскивание до нейтрального pH.
  • Прогон на воде 2–4 часа, проверка розлива, укупорки и смазки транспортёров.
  • Замер фактической производительности по бут/ч на воде и на продукте.
  • Розлив первой партии продукта с отбором проб и контролем объёма.
  • Обучение операторов: настройка дозатора, санитария, аварийный останов.

Типовые ошибки площадки: подключение к воде без анализа жёсткости и без фильтра, розлив продукта на неотмытом контуре, экономия на уклонах полов, запуск без обученного персонала и попытка выйти на паспортную скорость сразу, минуя обкатку на воде. Каждая из них тормозит выход на режим на дни.

Пусконаладка, обучение персонала и выход на стабильный режим

Пусконаладка считается завершённой, когда линия даёт устойчивый розлив в допуске по объёму, укупорка держит герметичность на всём диапазоне скоростей, а простои по вине настройки сведены к переналадкам и плановым остановкам. Проверяют это не на одной скорости, а на рабочем диапазоне: обычно от минимальной до номинальной, с выдержкой по 20–30 минут на режим. Допуск по объёму для питьевой воды и напитков задаёт изготовитель с оглядкой на ГОСТ 8.579, типовой коридор для номинала 0,5–1,5 л лежит в пределах ±1,5–2 % и зависит от продукта и формата тары. Отдельно контролируют момент затяжки укупорочного узла и усилие отрыва крышки: недотяг даёт течь при транспортировке, перетяг рвёт колпачок или срывает резьбу на ПЭТ таре.

От журнала параметров до планового ТО

Операторов и наладчика обучают на месте, на своей линии: ведение журнала параметров (температура продукта, давление в дозаторе, момент затяжки, скорость конвейера), регламент санитарной обработки с концентрациями растворов и временем выдержки, порядок действий при остановке и аварии. Дальше линия уходит на плановое техобслуживание по наработке, а при смене формата тары требуется модернизация действующей линии и изготовление оснастки: звёздочек, направляющих, сменных узлов под новую ПЭТ бутылку или банку. ООО «Промгарант» подбирает такое оборудование под продукт и тару, поставляет его и выполняет монтажные и пусконаладочные работы.

Вопросы и ответы

С чего начать запуск производства, если помещение ещё не готово?

Сначала зафиксируйте продукт, формат тары и требуемую производительность в бут/ч, потому что от этого зависят габариты линии, зоны обслуживания и подключения. Затем определите пятно под оборудование, высоту потолка, точку ввода воды и электрики, привязку к канализации и трассы для сырья и готовой продукции. Подготовку помещения ведите параллельно с подбором оборудования, иначе после монтажа придётся переделывать полы, вентиляцию или щитовую.

Можно ли поставить линию розлива в существующем цехе без перестройки?

Часто можно, если по факту хватает площади под зоны обслуживания, высоты под потолком и запаса по электрической мощности. Проверьте несущую способность пола под рамы и накопители, состояние стен и потолка под санитарные требования, а также возможность подвести воду питьевого качества и отвести стоки. Если линия не вписывается в геометрию, часть узлов переносят на отдельные рамы или меняют компоновку, но это уже проект, а не просто установка.

Какой запас по производительности закладывать, чтобы не переплатить за мощность?

Ориентируйтесь на фактический план выпуска и режим работы, а запас держите в пределах 10–20 процентов по производительности, чтобы закрывать пиковые смены и сезонный рост. Больший запас обычно тянет за собой более мощные розлив и укупор, подготовку воды, компрессор и площади, что усложняет эксплуатацию. Если продукт или тара могут меняться, лучше предусмотреть переналаживаемые узлы, чем сразу брать верхнюю границу диапазона.

Информация, предоставленная в этом блоге, предназначена исключительно для общих информационных целей. Материалы, опубликованные на этом сайте, не являются заменой профессиональной консультации. Перед принятием каких-либо решений, связанных с использованием нашего оборудования, рекомендуем обратиться в компанию ООО «Промгарант» для личной консультации.

Содержание

          Как к вам обращаться?*
          Ваш отзыв*
          Для отправки формы необходимо принять условия Политики конфиденциальности
