Демонтаж и монтаж оборудования при переносе производства

Что входит в монтаж и демонтаж оборудования при переносе

Перенос производства часто путают с перепланировкой цеха или заменой линии. Перепланировка меняет расположение оборудования внутри тех же площадей, замена подразумевает вывод старого парка и ввод нового. Перенос же означает физическое перемещение действующих машин на другую площадку с сохранением их работоспособности. Именно поэтому монтаж и демонтаж оборудования здесь идут в связке и планируются как единый проект, а не как две отдельные работы.

Демонтаж начинается не с гаечного ключа, а с отключения от инженерных сетей: вода, пар, сжатый воздух, электрика, дренаж, вентиляция. Далее идут консервация рабочих поверхностей, маркировка узлов и кабельных связок, упаковка. Монтаж на новой площадке включает установку на подготовленные фундаменты и анкера, выставление по уровню, подключение к коммуникациям, пусконаладку под конкретный продукт и формат тары. Кто выполняет работы, подрядчик или собственная служба, зависит от объёма парка и наличия обученного персонала. В акте обследования перед демонтажом фиксируют состояние узлов, износ, комплектность и точки подключения.

Обследование действующей линии и площадки перед демонтажем

До остановки линии снимают фактические параметры, а не берут их из паспорта: фактические габариты и массу каждого блока, высотные отметки фундаментов и площадок обслуживания, координаты точек подключения относительно строительных осей. Отдельно фиксируют диаметры и материал трубопроводов, параметры пара (давление в барах, температуру в °C), расход воды в м³/ч, установленную мощность в кВт и маркировку кабелей с обеих сторон. На практике расхождения с проектом дают погрешность в десятки миллиметров, и именно на них потом не садятся анкера и не сходятся фланцы.

Состояние узлов описывают до разборки, иначе спорные места потом не восстановить. У ПЭТ преформ проверяют геометрию и следы износа формующих деталей, у транспортеров — износ лент, цепей и направляющих, у узлов розлива — состояние клапанов, дозаторов и уплотнений. Пока линия демонтирована, удобно провести ремонт и модернизацию оборудования, потому что доступ к рамам и приводам открыт полностью.

  • Обмерные работы: габариты блоков, массы, высотные отметки, привязка к осям здания.
  • Фотофиксация узлов: маркировка кабелей, клеммные группы, положение регулировок и датчиков.
  • Схемы обвязки: диаметры, материалы, запорная арматура, уклоны, точки дренажа.
  • Энергетика: установленная мощность в кВт, сечения кабелей, точки заземления.
  • Оценка износа: узлы розлива, транспортеры, ПЭТ преформа, что меняют сразу.

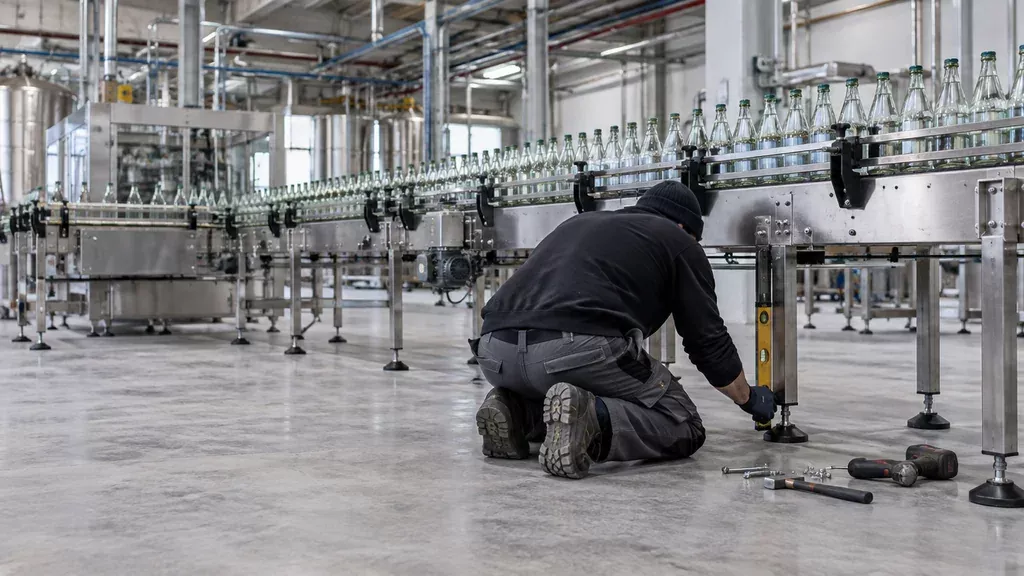

Монтаж конвейера линии розлива на новой площадке
Монтаж конвейера линии розлива на новой площадке

Порядок работ: чек-лист переноса линии розлива

Монтаж и демонтаж оборудования удобнее вести блоками: сначала готовят линию к остановке, затем разбирают по узлам и лишь потом собирают на новом месте. Перед отключением сливают продукт из накопителей и трубопроводов, вытесняют остатки водой, проводят санитарную обработку по СанПиН 2.3.4.3212-21 (для пищевых производств). Затем продувают коммуникации сжатым воздухом, отключают пар, воду и электрику, ставят заглушки, консервируют узлы, контактирующие с продуктом. Каждую деталь маркируют и фотографируют до снятия, крепёж и оснастку складывают в отдельную тару по узлам.

Монтаж на новой площадке: фундаменты, уклоны, крепления

На новой площадке проверяют фундаменты и несущую способность перекрытий, выставляют рамы по уровню с уклоном под сток, крепят анкерами. Обвязку ведут по схеме, подают энергоносители, проверяют герметичность опрессовкой. Пусконаладка включает холодный прогон, розлив на воде, замер объёмов и обучение операторов.

Критерий Полный перенос с подрядчиком Частичный перенос своими силами
Сроки простоя линии Короче за счёт параллельных работ Длиннее, зависит от загрузки цеха
Требования к документации и схемам Полный комплект передаётся исполнителю Схемы восстанавливают по факту
Необходимость консервации узлов Выполняется по регламенту Часто делается частично
Объём пусконаладки Полный цикл с выводом на режим Ограничен отдельными узлами
Риски потери оснастки и крепежа Ниже за счёт учёта и маркировки Выше без системы учёта
Требования к обучению персонала Проводится на новом месте Обычно переносится на операторов
Применимость по продукту и таре Универсально для ПЭТ, стекла, банки Лучше для простых линий

Требования к новой площадке и инженерным сетям

Перенос линии начинается с проверки геометрии нового помещения. Под этикетировщик и транспортеры обычно требуется высота потолков не менее 4,5 м, а под участок выдува ПЭТ тары закладывают запас на вентиляцию и подъем преформы. Несущая способность перекрытия под платформами и накопительными столами проверяется по проекту: точечная нагрузка от опор конвейера выше, чем кажется. Если здание старое, заказывайте обследование несущих конструкций до подписания договора аренды.

  • Площадь под склад тары считайте от суточной программы, а не от месячной.
  • Зона готовой продукции должна иметь отдельный въезд для транспорта.
  • Проходы между линиями не менее 1,2 м для обслуживания и ремонта.
  • Помещение под ПЭТ преформу держат сухим и защищенным от прямого солнца.
  • Стоки и трапы в зоне розлива обязательны, иначе мойка превращается в проблему.

Электрику перепроверяют по фактической мощности: суммарный ток розлива, компрессора, чиллера и выдува считают с запасом на пусковые токи. Пар, сжатый воздух и оборотная вода нужны с параметрами не ниже паспортных, при этом давление в сети сжатого воздуха зависит от продукта и формата тары. Влажностный режим в цехе держат в диапазоне, при котором не образуется конденсат на оборудовании и не портится этикетка. Температуру в зоне розлива согласуют с санитарными требованиями и режимом продукта. Монтаж и демонтаж оборудования здесь упирается не в технику, а в готовность сетей.

Типовые ошибки при переносе и как их избежать

Типовые ошибки при переносе и как их избежать

Частая ошибка на демонтаже: снятие кабелей и труб без маркировки. На новом месте фазировка и гидравлические контуры восстанавливаются методом проб, что даёт ложные аварии по датчикам уровня и потока, а иногда и пуск насоса «на сухую». Маркируйте каждый жгут и трубопровод бирками с привязкой к схеме, упаковывайте оснастку отдельно под конкретную тару и ПЭТ преформу. Потеря или перепутывание сменных звёздочек, губок и форсунок приводит к тому, что линия формально собрана, но не выдаёт нужный формат.

Монтаж на неподготовленный пол без проверки горизонта и несущей способности даёт перекосы, вибрацию и ускоренный износ узлов. Ещё одна ошибка: запуск без сверки параметров продукта и тары по вязкости, температуре, давлению розлива и насыщения. И попытка сэкономить на пусконаладке и обучении операторов заканчивается тем, что персонал не знает уставок и порядка санитарной обработки. ООО «Промгарант» подбирает оборудование под продукт и тару, поставляет его и выполняет монтажные и пусконаладочные работы.

Вопросы и ответы

Сколько времени занимает перенос линии розлива на новую площадку?

Для линии производительностью до 6000 бут/ч при полном демонтаже, перевозке и монтаже обычно уходит от двух до пяти рабочих смен, если помещение подготовлено и фундаменты готовы. Ротационные автоматы с большим числом позиций и обвязкой из нержавеющих трубопроводов требуют больше времени на разборку и последующую стыковку. Реальный срок зависит от того, сохранились ли заводские схемы обвязки и маркировка узлов, а также от расстояния перевозки.

Можно ли перенести линию без остановки производства и запустить параллельно?

Полностью без остановки не получится: хотя бы часть оборудования нужно физически отключить от продуктопроводов и снять с фундамента. Параллельная работа возможна, если на старой площадке остаётся второй комплект розлива или линия работает с запасом по мощности, а на новом месте заранее смонтирован участок подготовки воды и тары. На практике чаще делают поэтапный перенос: сначала перевозят упаковку и паллетирование, затем розлив и укупор, чтобы сократить простой до минимума.

Нужно ли менять оснастку при переносе под другую тару или формат бутылки?

Если на новом месте планируется та же ПЭТ бутылка или ПЭТ банка по типоразмеру, достаточно проверить состояние сменных звёздочек, направляющих и копиров, а износ определить по биению и зазорам. При переходе на другой формат потребуется новый комплект оснастки: транспортные звёздочки, делительные шнеки, кулачки разлива и укупорочные патроны под конкретный венчик и диаметр горловины. Изготовление оснастки обычно занимает больше времени, чем сам монтаж, поэтому заказ на неё стоит размещать заранее.

Что делать с фундаментами и креплениями на старом и новом месте?

На старой площадке анкерные болты срезают заподлицо с полом или демонтируют вместе с участком бетона, а отверстия заделывают ремонтным составом, чтобы пол соответствовал требованиям к мойке помещений. На новом месте фундамент подготавливают по установочному чертежу: проверяют несущую способность плиты, горизонтальность в двух направлениях и отсутствие вибрационных связей с несущими конструкциями здания. Для высокоскоростных автоматов и транспортеров часто предусматривают виброопоры и регулируемые опоры, чтобы выставить оборудование по уровню без переделки бетона.

Кто отвечает за пусконаладку после монтажа: поставщик или собственная служба?

Зону ответственности фиксируют в договоре: монтаж и пусконаладку обычно выполняет поставщик или его сервисная служба, а собственная служба обеспечивает подключение к инженерным сетям и работу с продуктом. После пусконаладки проводят обучение операторов и наладчиков, проверяют режимы розлива, укупорки и санитарной обработки на реальном продукте. Если линия ранее эксплуатировалась, перед пуском стоит провести ревизию насосов, редукторов и КИП, чтобы отделить неисправности оборудования от ошибок монтажа.

Информация, предоставленная в этом блоге, предназначена исключительно для общих информационных целей. Материалы, опубликованные на этом сайте, не являются заменой профессиональной консультации. Перед принятием каких-либо решений, связанных с использованием нашего оборудования, рекомендуем обратиться в компанию ООО «Промгарант» для личной консультации.

Содержание

          Как к вам обращаться?*
          Ваш отзыв*
          Для отправки формы необходимо принять условия Политики конфиденциальности
